初物検査のやり方。段取り替え後の不良を作り込まない一手
「あれ、この寸法、最初からずれてなかったか」。 段取り替えのあと、しばらく削ってから気づいて、手が止まったことはないでしょうか。
段取り替えの直後は、刃物も治具もプログラムも「いつもと違う」状態です。 そこから最初の1個をそのまま流してしまうと、ズレに気づかないまま同じ不良を何十個も作り込んでしまうことがあります。あとから箱いっぱいの手直しを前にして、青ざめた経験がある人もいるかもしれません。
初物検査は、その「作り込み」を止めるための、最初の1個を確かめる小さな関所です。 ただ、身構えて全項目をフルで測ろうとすると、忙しい日ほど飛ばしてしまいがちですよね。 この記事では、まず1項目だけから始めて、初物検査をどこで・何を・どう見るかを一緒に整理します。
結論:初物検査は「段取り替えのあと、最初の1個を『流していいか』を確かめてから量産に入る」ためのチェックです。ポイントは、外したら一番困る特性を1つ決めて、その1個が図面どおりかを『合格するまで次を流さない』こと。全項目を完璧に測る必要はありません。まずは「刃物や段取りを替えたら、狙いの寸法を1つだけ測ってから流す」。それだけで、まとまった数の不良を作り込むリスクをぐっと減らせます。
やることは、実はとてもシンプルです。 段取り替え・刃物交換・材料ロット替えなど「条件が変わった」直後に、最初の1個を止めて確かめる。それだけです。
まず、次の順で1点にしぼります。
- 段取り替え後に「外したら一番困る特性(寸法・機能・外観)」を1つ決める
- 最初の1個を、その特性について測る/見る
- 合格を確認できてから2個目を流す。ダメなら直してもう一度初物からやり直す
この流れが回れば、初物検査はもう始まっています。 最初から全項目でなくて大丈夫です。いちばん怖い1項目から守っていきましょう。
何が起きているか — 段取り替え直後は「作り込み」が起きやすい

初物検査(初品検査とも呼びます)は、段取り替えなどで加工条件が変わったあと、量産に入る前に「最初の製品」を検査して、狙いどおりに作れているかを確かめる工程です。
なぜここが大事かというと、段取り替えの直後は、いつもと違う要素がいくつも重なるからです。
- 刃物・工具を新しいものに替えた(摩耗量や取り付け位置が変わる)
- 治具・チャックを付け替えた(ワークの位置がわずかにずれる)
- プログラムや設定値を打ち直した(入力ミスや桁違いが起きうる)
- 材料のロットが替わった(硬さや寸法のばらつきが変わる)
ひとつひとつは小さな違いでも、重なると「狙いから少しずれた状態」で加工が始まってしまうことがあります。そして厄介なのは、機械は止まらずに動き続けるので、気づかない限り同じズレの製品を作り続けてしまうことです。
判断がぶれやすいのは、たとえばこんな場面です。
- 忙しくて「たぶん大丈夫」と、最初の1個をそのまま流してしまう
- 測ってはいるが、何を基準に合否を決めるか人によって違う
- 初物はOKだったのに、刃物交換のあと同じ確認をしていない
- 誰がいつ初物を見たか記録がなく、後から追えない
初物検査は、この「条件が変わった直後の不安」を、最初の1個で受け止めて、まとまった不良になる前に止めるための関所です。
具体例 — ある町工場の「最初の1個」
たとえば、外径φ20 −0.02 のはめあい部を旋盤で削る仕事があったとします。 刃物を交換して段取り替えをしたあと、こう進めます。

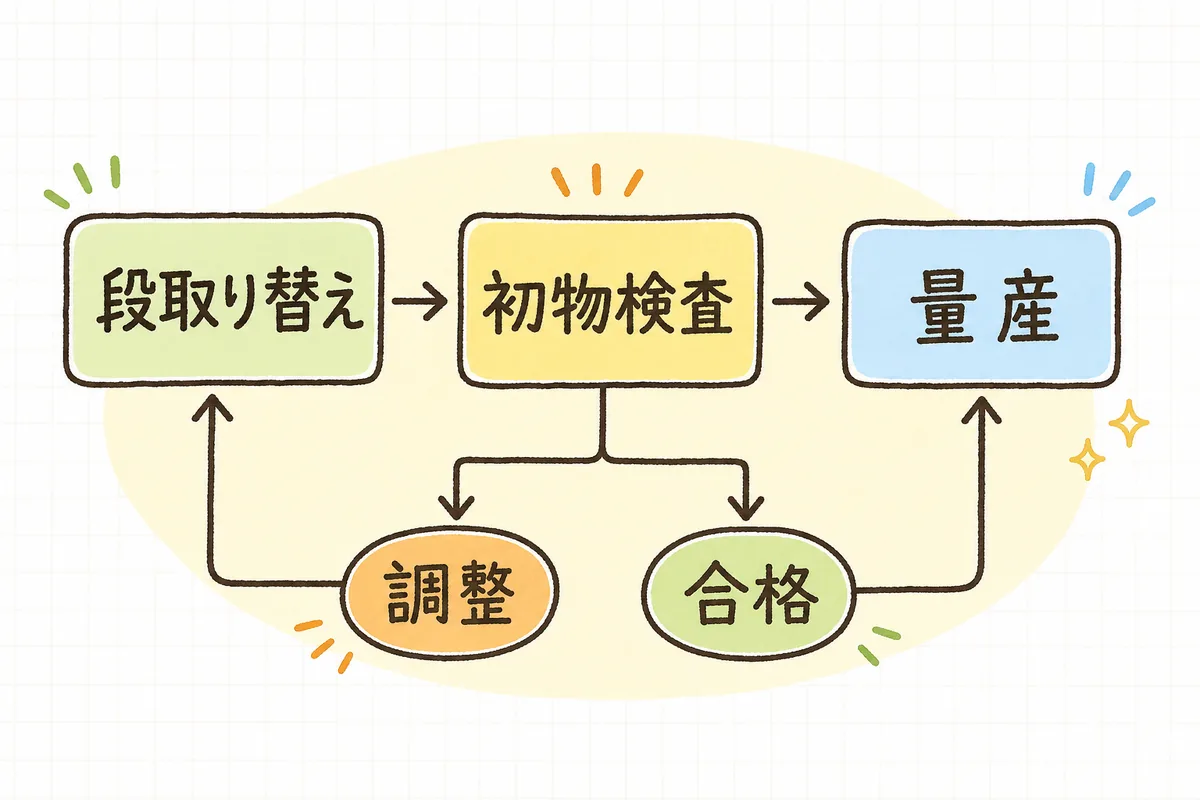

- 止めるタイミング:刃物交換+段取り替えの直後、最初の1個を加工したところで一旦ストップ
- 見る特性:外したら一番困る「外径φ20 −0.02」を1つ選ぶ
- 測り方:マイクロメータで外径を測る(狙いは公差の中央あたり)
- 判定:図面公差内なら合格。外れていれば刃物の出や補正値を調整
- やり直し:調整したら、また最初の1個から測り直す(合格するまで量産に入らない)
- 記録:初物の実測値を検査記録表に1行残し、加工者とリーダーで確認
ここで大事なのは、初物で狙う値を「公差ギリギリ」ではなく「公差の真ん中あたり」に置くことです。 加工が進むと刃物は少しずつ摩耗して寸法が動いていきます。最初から公差の端に合わせてしまうと、少し摩耗しただけで公差を割ってしまう。真ん中を狙っておけば、量産の途中で多少動いても公差の中に収まりやすくなります。
この1個が合格したら、そこで初めて2個目、3個目と流していく。 最初の1個をていねいに見るだけで、あとの何十個・何百個が守られます。
影響 — 初物を飛ばすと、不良が「数」になる
初物検査を飛ばしてしまうと、静かに2つの負担がたまります。
ひとつは、不良が「1個」ではなく「数」になることです。 最初の1個で気づけば手直しは1個で済みます。でも気づかずに流し続けると、昼休みや検査のタイミングでまとめて見つかり、箱いっぱいの手直し・作り直しになります。材料も、時間も、納期も、まとめて削られてしまいます。段取り替えのわずかな確認を省いた代償が、あとで何倍にもなって返ってくるのです。
もうひとつは、原因を後から追いにくくなることです。 「どこから不良が始まったのか」が分からないと、その日の分をどこまで検査し直すか、客先にどう説明するかの判断がつきません。初物の実測値を1行残しておくだけで、「段取り替えの直後から動いていた」と後から辿れて、なぜなぜ分析や是正報告書のよりどころにもなります。
逆に言えば、条件が変わった直後の1個を止めて確かめる習慣があるだけで、不良は「作り込む」前に止まります。 検査を増やすより、変化点の最初の1個を守るほうが効くことが多いのです。
明日やること — 「変わったら1個止める」を1項目から始める
明日、立派なチェック体制を作る必要はありません。 まずは、今いちばん不良が怖い仕事を1つ思い浮かべて、次の3ステップだけやってみてください。
- 止める合図を決める:段取り替え・刃物交換・材料ロット替えのどれかを「初物を止める合図」に決める
- 守る特性を1つ選ぶ:その仕事で「外したら一番困る特性」を1つ決め、狙いは公差の真ん中に置く
- 合格まで次を流さない:最初の1個を測り、合格を確認してから2個目へ。実測値を1行だけ記録する
「初物、合格するまで次を流さない」——この一言を機械の前に貼っておくだけでも、忙しい日の飛ばしを防げます。
段取り替えそのものを短く安全にしたいときは、シングル段取りの始め方もあわせてどうぞ。 寸法の測り方や検査の基本から見直したいときは、寸法不良を減らす測定・検査の基本手順が土台になります。
初物検査を始めるチェックリスト
7項目ありますが、全部を一度にそろえなくて大丈夫です。まずは「今日やる最低ライン」の3つだけに集中してください。
今日やる最低ライン(この3つだけ)
- 段取り替え・刃物交換・材料ロット替えを「初物を止める合図」に決めたか
- その仕事で「外したら一番困る特性」を1つ決めたか
- 最初の1個が合格するまで、2個目を流さないと決めたか
余裕が出たら、ここから先へ
- 狙い値を公差ギリギリでなく、真ん中あたりに置いているか
- 何で測って(測定具)、何なら合格か(判定基準)を一言決めたか
- 初物の実測値を、検査記録表に1行残すようにしたか
- (後回し可)不合格なら調整して「初物からやり直す」流れを決めたか
最後の項目まで一度に整えなくて大丈夫です。まずは「条件が変わったら、外せない1項目を1個だけ測ってから流す」。それだけでも、まとまった不良を作り込むリスクは大きく減ります。
よければ、こちらも
- 検査ポイントそのものを工程ごとに決めていくなら、QC工程表の作り方で「どこで何を見るか」を地図にできます。
- 量産中の検査を全数にするか抜き取りにするか迷うときは、抜き取り検査と全数検査の使い分けで整理しています。
- 段取り替えの時間そのものを短くしたいときは、シングル段取りの始め方が役に立ちます。

初物検査は、身構えて全部を測る仕事ではありません。 条件が変わった直後の1個を止めて、外せない1項目を確かめてから流す。その小さな習慣が、あとの何十個を静かに守ってくれます。
全部を今日そろえなくて大丈夫です。 「段取りを替えたら、まず1個測ってから流す」。そう決められたなら、あなたの現場の不良は、作り込む前に止まりやすくなっています。
